2月22日,天峨龙滩特大桥缆索吊装系统试吊顺遂完成,历时三天。
天峨龙滩特大桥缆索吊装系统跨径安排为253m+894m+350m,接纳双主索道设计,单组主索道由10根Φ50密封钢丝绳组成,每条钢丝绳破断拉力总和为2366KN,设计吊重为2×110t,设计垂度L/14(63.86m)。系统横移规模36.8m,起升高度为181.4m(最高水位)和211.5m(最低水位)。
此次试吊以本桥缆索吊装系统设计吊重2×110t为基准重量,吊具接纳220t拱肋吊具,每组吊点设计吊重110t。试吊索鞍位置为下游侧拱肋装置位置。试吊依次按55%G(动载)→100%G(动载)→110%G(动载)→125%G(静载,穿插于动载110%试验历程中)的顺序举行。本桥缆索吊装系统团结了施工现场情形,接纳永临团结的方法,使用预应力钢绞线将塔架锚固装置于高墩0#块上,解决了山区事人情狭窄的问题;而下老岸主地锚接纳疏散式的桩板式组合结构型式,解决了山区园地受限、软弱破碎地质无法提供足够锚固力的问题。
此次试吊检查及测试了:一、充分验证差别施工工况下缆索吊装系统的清静性;二、塔架、塔脚横梁、承台、墩柱、地锚的变形数据和清静稳固情形;三、起重索、牵引索、跑车、下挂、卷扬机组、滑车组等装备运转情形;四、各事情组与指挥系统的协调配合能力。
为顺遂开展此次试吊事情,项目做了大宗的前期准备事情,一是组织召开试吊清静手艺交底及组织分工安排会,明确事情内容及相关责任人;二是提前谋划,凭证装备质料清单做好质料的采购及验收事情;三是制订试吊实验计划,凭证现场情形及钢结构加工厂的现有质料举行分组,一直优化最终确定合理有用且详细的试吊计划;四是完成试吊前的周全检查事情,包括物资、装备质料、陆路警戒区域标识牌、水路封航警戒标识牌,及整套缆索系统的周全检磨练收。
试吊的顺遂完成,乐成磨练了缆索吊装系统的清静性,扫除了正式吊装前的最后一道障碍,为天峨龙滩特大桥正式吊装夯实了稳固基础。下一步,项目将对600米拱肋高精度合龙的目的提倡冲刺,凝心聚力,砥砺前行,确保高质量完成目的使命。(道桥分公司 莫丽芝 文/ 麦辉升 图)

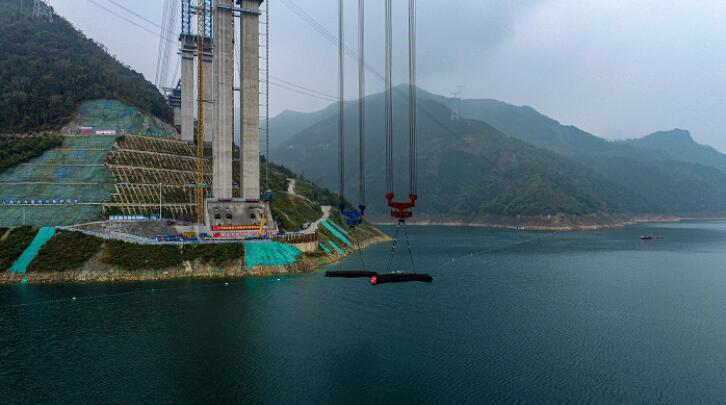

图为缆索吊装系统试吊现场
